延误进口集中到港:电商品牌与 3PL 的包裹运力作战手册

十二个柜子。晚了三周。三天之内全部压到 dock 上。这就是本手册设定的场景:一批因海运延误而卡在途中的进口柜子终于放行,80,000 件货(按每单 1.5 件折算约 53,000 个包裹)在 72 小时内集中到港,而 9,000 个积压订单已经在等发货。平时一天只出 2,000 件的仓库,突然要在同一批 dock、同一批人、同一批承运商揽收约期的约束下,连续一周每天出两倍以上的量。本手册写给品牌和 3PL 双方:品牌做分配和沟通决策,3PL 执行接收、暂存和承运商计划。

编辑插画:清晨的仓库 dock 前三个 40 英尺集装箱同时打开柜门,托盘堆到人头高,工人手持扫描枪把包裹送上传送带,侧光从 bay door 照进来,手绘墨线配橙色点缀,线条松弛、带纸纹颗粒感
延误不会按件到达,它按峰值到达。

核心模型:把 ETA 换算成每日包裹量,再对着四项容量对账

让这件事可控的心智模型是:发货延误不会按件到达,它按峰值到达。延误本身大多不受你控制,但峰值是受控的。本手册的全部内容,就是把柜子和 PO 级的 ETA 换算成每日预计包裹量,再把这条曲线对着四项你真正能控制的容量对账:仓库的贴单和扫描吞吐、承运商揽收运力、主备承运商的拆分、以及决定多余量往哪倒的溢出路由规则。举例:本场景里 80,000 件按每单 1.5 件折算约 53,000 个包裹,正常日出货 2,000 件,洪峰叠加上积压订单的消化,曲线峰值约每天 5,500 件、持续四天,然后回落到稳态。

这条曲线是全篇所有下游决策的输入:入库接收按它定规模,承运商揽收按它谈运力,库存分配按它做预算,客户沟通按它对表,成本核算按实际与它的偏差来度量。曲线错了,下游全部跟着错,所以每次 ETA 一变,它就重算一遍。

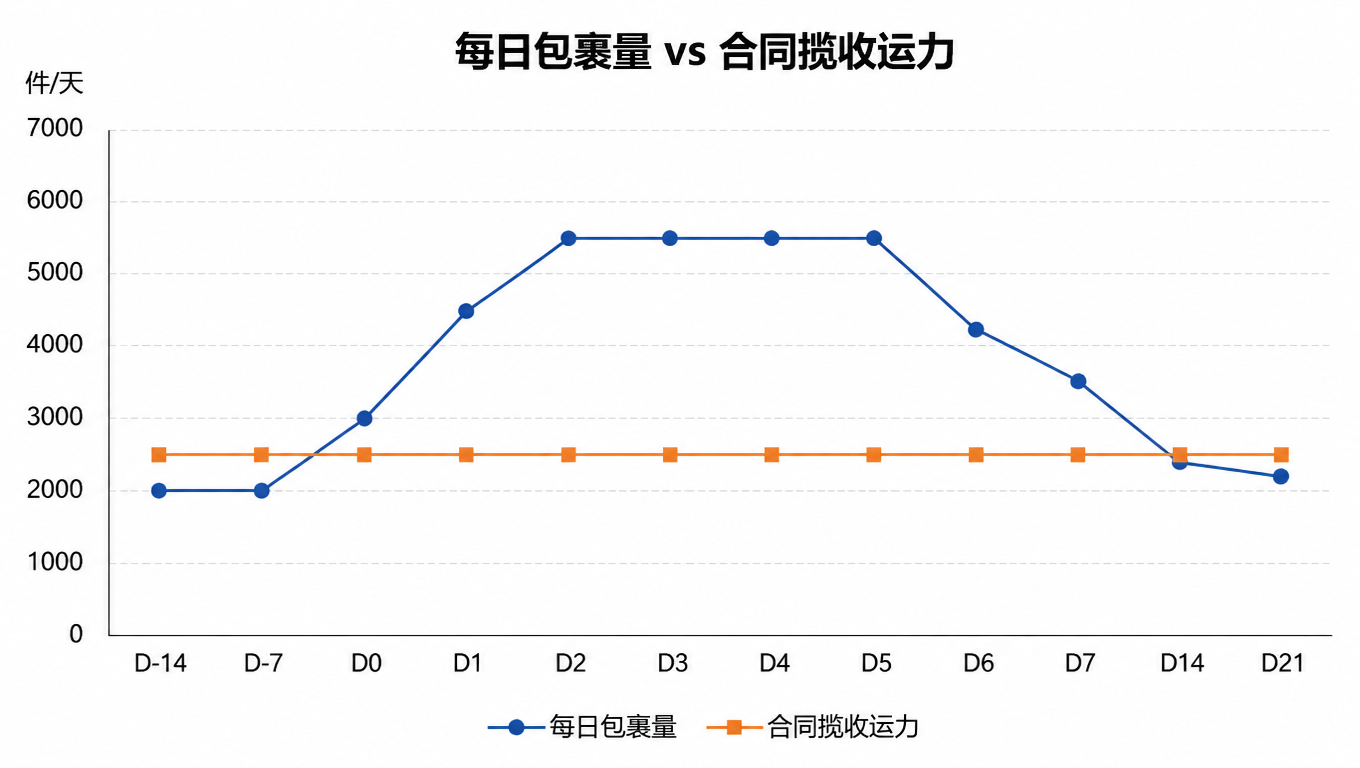

折线图:每日包裹量曲线在到港后冲到 5,500 件/天,合同揽收运力恒定为 2,500 件/天,两条线之间的缺口就是运力缺口
每日包裹量 vs 合同揽收运力:缺口就是整个战役要解决的问题。

时间轴打法:到港前两周、到港当天、之后七天、七天以后

整份手册按四个阶段运转,每个阶段有不同的责任方和不同的任务。

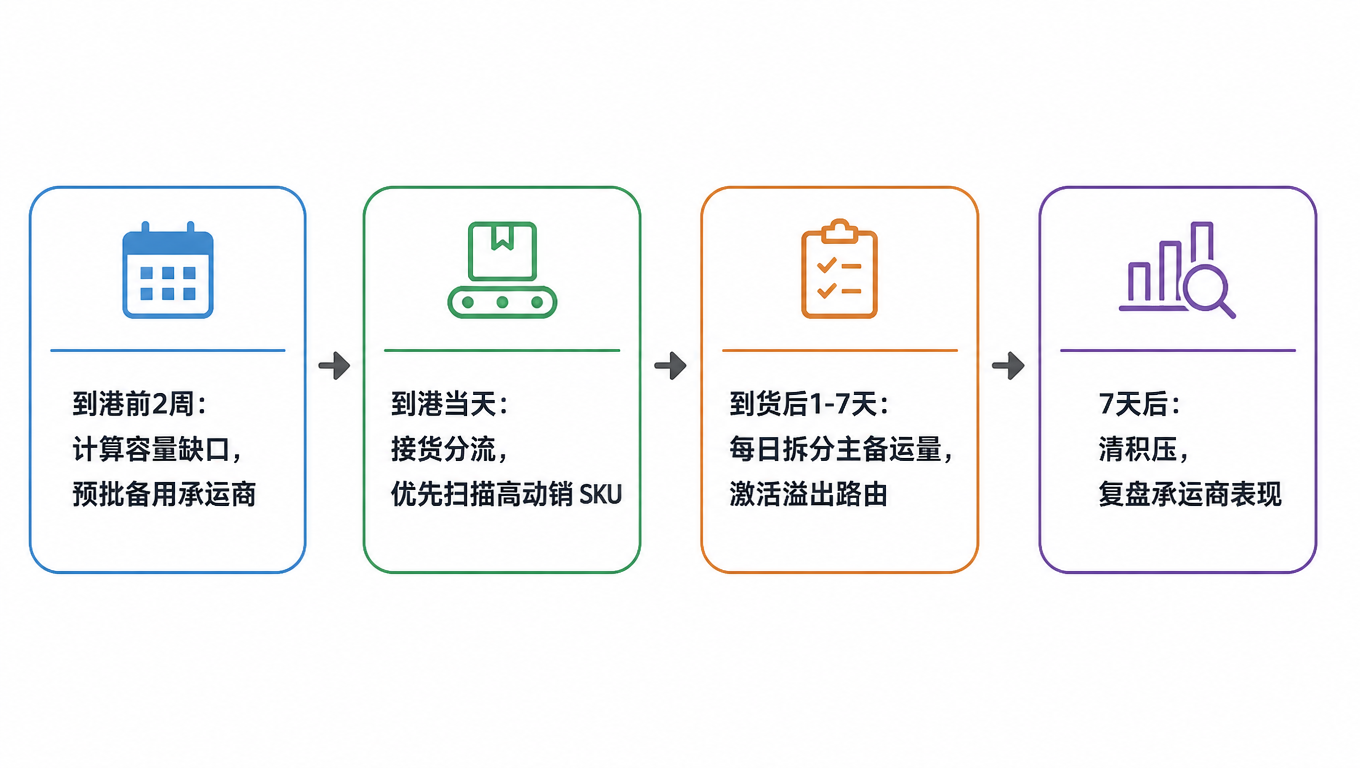

流程图:到港前两周计算容量缺口并预批备用承运商,到港当天接货分流并优先扫描 SKU,到货后 1 到 7 天每日拆分主备运量并激活溢出路由,7 天后清积压并复盘承运商表现
四阶段时间轴:每个阶段的责任方和任务都不同。

到港前两周,3PL 和品牌一起过一遍容量台账:从曲线里取峰值日包裹量,对照三个上限,当前人力的贴单扫描吞吐、合同承运商揽收量、以及到港窗口的 dock 与人力计划。举例:本场景峰值 5,500 件/天,合同揽收 2,500,常规人力吞吐 2,800,峰值日缺口约 3,000 件,这个缺口就是全部工作:临时人力补一部分,预批的备用承运商补一部分,溢出路由兜剩下的。

到港当天由 3PL 接管接收计划:dock door 按 slot 排班,柜子按 SKU 优先级拆柜,动销最快的 SKU 最先扫描,让第一批货当天就能发出去。之后七天,品牌和 3PL 按天把量拆分到主备承运商,某家承运商 pickup 满了就触发溢出路由。七天后积压清完,双方复盘各家承运商的实际表现:准点率、错分率、件均成本,这些数据成为下一次洪峰预案的输入。

场景 A:海运延误

海运延误从 ETA 漂移开始:空班(blank sailing)、港口拥堵、中转变更会把到港日期一次次往后推[1]。要理解的是漂移对曲线做了什么:它不会删掉货量,它把整条每日包裹量曲线右移,而船真正到的时候窗口反而被压缩了。一个以三天集中到港收尾的两周漂移,比一个平稳的两周延误更糟,因为峰值变高了。

场景 A 的战术全是买回选择权。预期分批到货:同一艘船上的柜子不一定一起放行,所以接收按批次计划,而不是一次 dock-door 事件。请货代给每柜单独的 ETA 明细,而不是一个笼统的船期 ETA;条件允许时在起运港就拆柜,别让一次延误把整张 PO 扣住。预订承运商揽收要留余量:曲线说 5,500,就在你知道会尖峰的日子按 6,000 订,因为港口拥堵周的现货运力恰恰是临到头买不到的东西[3]。

让场景 A 活下来的纪律是每日重算。每次 ETA 一动,就重跑一遍容量台账:新的到港日期、新的峰值日、新的缺口。ETA 一漂就在当天早上重约 pickup 的团队,和等到柜子落地前一天才重约的团队,区别在于前者永远不会让一次溢出事件变成服务事故。

场景 B:海关查验与滚动放行

海关扣货不一样,因为放行节奏基本不在你手里。一次扣留可能来自例行查验、缺文件,或归类与申报价值的问题[2],而报关行的答复很少是一次干净的整批放行,通常是分批的:一部分柜子放行、一部分 line item 放行、剩下的继续等[4]。你该规划的曲线不是尖峰,而是一条随放行批次逐日爬升的斜坡。

工作结构是报关行沟通闭环,不是一封邮件。扣货窗口期让报关行进每日状态会,带一张固定的问题清单:哪些柜子在查验、哪些 line item 被标记、缺什么文件、预期放行时间是什么。把每个答案变成放行通知工作流:一批一放行,3PL 立刻拿到单证、订好接收 slot、SKU 进暂存队列最前面。最糟的情况是货已经清关,却在柜子里多躺了一天,因为没人告诉仓库。

第二个战术是放行前备货。与扣货相邻的 SKU 可以在放行确认之前就先暂存、贴标、上架,单证一到,接收只是走个形式。然后按斜坡规划,不按尖峰规划:滚动放行下,每日包裹量曲线是多日的坡,主备承运商的拆分要随每天新确认的批次重算。同样是 53,000 个包裹,场景 A 里是三天的墙,这里是一周的坡,对 dock 和承运商都更友好,前提是你真的每天更新计划,而不是假设扣货会一次性放完。

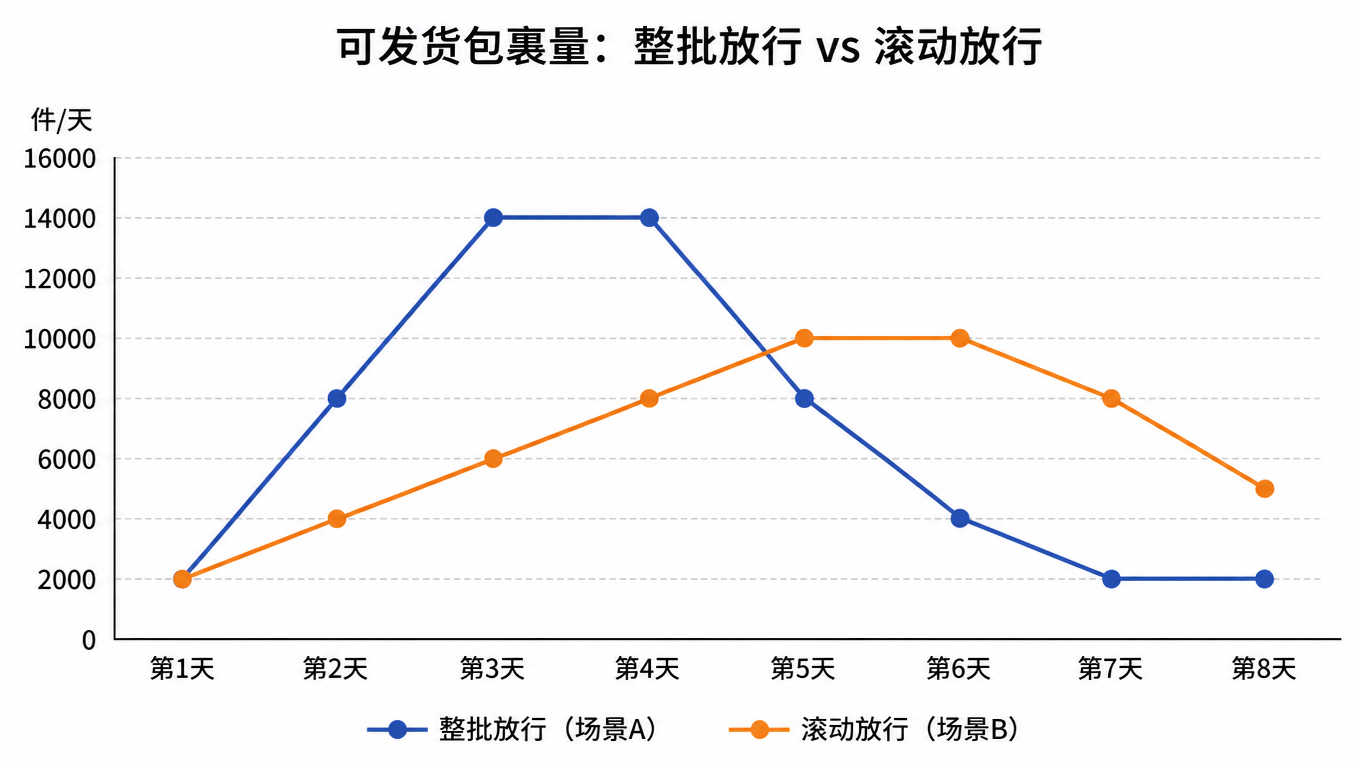

折线图对比:整批放行在第三天冲上 14,000 件/天的单日尖峰,滚动放行则形成多日斜坡,峰值更低、更平缓
整批放行是尖峰,滚动放行是斜坡。

入库接收:吞吐必须跑赢包裹量曲线

接收计划只有一个任务:入库吞吐必须跑赢每日包裹量曲线,否则瓶颈从 dock 开始,下游全部空转。举例:本场景曲线峰值要求每天 5,500 件,如果接收一天只能清 3,000 件,峰值就永远不可能在计划的日子发出,整条时间轴被接收队列的长度往后拖。

第一个杠杆是 dock door 排班。三天 12 个柜子,意味着每天至少四个 dock slot,排班从 SKU 优先级表出发,而不是按卡车到达顺序。动销最高的 SKU,也就是最快消化积压订单的那些,拿最早的 slot 和第一轮扫描。第二个杠杆是临时人力:提前两周谈好一支待命人力池和触发阈值,让曲线说需要的那几天,额外的拣货员和扫描员已经就绪,而不是当天按加班费率现找。第三个杠杆是在 dock 上做 ASN 对账,而不是事后。逐行比对 ASN 与实际收货,短装和破损当场标记,当天更新库存系统,因为下一节的分配计划只可能跟它跑在上面的已收数量一样好。ASN 写 6,700、柜子里只有 6,400,那 300 件的差额必须出现在分配会议之前,而不是第三个发货日之后。

承运商组合:主承运商、备承运商与溢出路由

承运商计划是大多数洪峰预案崩掉的地方,因为它是按品牌想交多少货建的,而不是按承运商物理上能收多少货建的。揽收运力是硬约束:承运商每天的 pickup 是有限的 stops 和有限的 truck 体积,当你的量超过它,承运商不是安静地失败,而是大声地失败,表现为漏收和越堆越高的 dock。所以这一节的第一个数字不是你的费率,而是你合同里每天的揽收上限,包裹曲线和这个上限之间的缺口,才是备用和溢出要吸收的东西。想系统性地设计主备结构,从我们的多承运商策略指南开始,再看承运商冗余设计和区域承运商何时更省钱。

主备承运商在洪峰之前按分区和重量段拆好,而不是洪峰当中现拆。决定主承运商负责哪些区、备承运商负责哪些区、拆分点在哪,这样洪峰日的路由规则是一次查表,而不是一次现场判断。举例:本场景主合同每天覆盖 2,500 件,两家预批备承运商再加 1,500,现货市场溢出通道以溢价兜最后一段。溢出规则是阈值触发、按日滚动:某家 pickup 在 cutoff 时满了,溢出量自动滚到下一条通道,每天早晨按实际 pickup 确认重算当天的拆分。

让这一切成立的是预批。一家从没见过你货量的承运商不可能一天 onboarding 完,账户、面单、分区、费率表都必须存在于峰值之前。这正是 channel-neutral 承运商视图的用武之地:与其被 marketplace 或平台的默认承运商锁死,品牌和 3PL 可以在同一个屏幕上并排比较美国境内承运商选项,预批好备选,再通过一个 Portal、一张 Excel 或一次 API 调用来执行拆分。比较在到港前两周冷静地做一次,执行只是当天的一次路由。末端成本与体验的完整账本,可以参考我们的最后一公里真实成本指南。

库存分配与客户沟通

53,000 个包裹的库存同时落地时,最自然的冲动是按到达顺序发货:先到的柜子先出。这几乎总是错的。按渠道动销分配,不按到达顺序。举例:如果 70% 的积压订单集中在一个渠道的 SKU 上,这些 SKU 拿最早的 dock slot、第一轮扫描、第一波分配,动销慢的 SKU 坐后面的批次。目标是尽快烧完积压订单清单,而不是尽快清空 dock。

安全库存是第二条规则。不要因为货就在 dock 上就把一个快动 SKU 的最后一个单位发掉;把品牌补货策略定义的安全库存留着,别让这次洪峰两周后制造下一次断货。也不要超卖:库存系统反映的是已收可用数量,而不是已到货数量,让 storefront 永远别承诺那些还躺在查验柜里的单位。

客户沟通跑三条原则:尽早通知、承诺收窄、事后回访。ETA 一漂就把延迟通知发出去,带上新的时间窗口,而不是一句模糊的「很快」,窗口要加一两天余量,因为洪峰履约会晚。货一发出,立刻发 tracking。峰值清完之后,给受影响客户一封简短回访(真人写的,不是自动回复),比任何优惠券都更买好感,而且比下一节的补偿方案便宜得多。

成本核算:这次洪峰到底花了多少钱

现在让案例结账。洪峰有四个成本桶。临时人力:五个峰值日,每天八名额外 dock 和拣货工人,十小时班次按 1.5 倍加班费,时薪约 $28,合计约 $11,000。承运商溢价:约 15,000 件走了溢出通道,现货均价 $9.20 对合同价 $6.50,每件多 $2.70,约 $40,500。滞箱与溢出仓储:12 个柜子按滞箱费率计、托盘占付费溢出空间,约 $5,400。客户补偿:9,000 个积压客户中约 6% 拿到平均 $4 的部分退款或 credit,约 $2,200。总计约 $59,000,摊到洪峰每个包裹约 $1.10 的增量成本。

对照稳态。常规件均成本全包约 $8.50,洪峰窗口约 $9.60。单件差额很小,但它就是整个 $59,000,而且落在运营团队不会很快忘记的一周之上。按桶记账的意义不在总额,在拆分,因为每个桶对应不同的预防杠杆。假设性示例:预批两家备承运商的成本是 onboarding 时间和一笔小额 setup 费,但它把 $40,500 的现货溢价在最坏情况下变成了 $20,000 的备用通道成本,因为备用通道按介于合同价和现货价之间的费率签了下来。待命人力协议花几百美元买一个期权,省掉五个峰值日全部当天加班溢价。报关行沟通闭环只花每天一通电话,却在场景 B 里把扣货时间砍掉两天。粗算:约 $8,000 的预防支出,避免了约 $50,000 的洪峰成本。峰值是可预测的,而可预测性是可以购买的。

容量规划本身是个循环而不是一次性项目,先找到最弱一环再对症下药的方法论,在我们关于发货容量规划的指南里有完整拆解。

12 点容量检查清单

品牌侧六条。(1)维护柜级 ETA 跟踪表,ETA 一变当天就把每个 ETA 换算成每日预计包裹量。(2)任何大批量到港前两周,与 3PL 开一次容量评审,议程就是峰值日缺口。(3)在洪峰之前、而不是当中,预批备用承运商并签好溢出费率表。(4)柜子落地前定好按渠道动销和安全库存的分配规则。(5)备好延迟、发货、回访三套客户沟通模板,承诺窗口留余量。(6)每个柜子放行后 24 小时内对完 ASN 与实际收货。

3PL 侧六条。(1)从 SKU 优先级表发布 dock door 和接收 slot 排班,而不是到达顺序。(2)提前两周谈好带触发阈值的待命临时人力池。(3)把承运商揽收上限写进书面确认,ETA 一变几小时内重约 pickup。(4)每天早晨按实际 pickup 确认重算主备拆分,跑每日溢出规则。(5)ASN 短装和破损在 dock 上当天标记。(6)洪峰清完后发布承运商表现复盘:每条线路的准点率、错分率、件均成本,作为下一份预案的输入。

双方共享一句话:延误是事实,峰值是计划。换算 ETA,对账容量,拆分承运商,那个看起来像危机的一周,会变成一个忙一点的一周。

想在洪峰之前把承运商组合和溢出路由备好?

EasyShippingX 提供美国境内多承运商实时比价、批量打单、面单与追踪:路由规则里可以预设备选承运商,峰值时按分区和重量段多承运商并行,pickup 满了自动滚到下一个通道,通过一个 Portal、Excel 或 API 执行。主备拆分和溢出路由这类最常压垮洪峰预案的环节,不需要靠人肉当天决策。看看定价或约一次演示。

常见问题

先到先发看似公平,但它拖慢动销 SKU 的消化速度,让积压订单清单清得更慢。正确做法是按渠道动销分配:动销快的 SKU 拿最早的 dock slot、第一轮扫描、第一波分配,把积压订单烧得最快,而不是把 dock 清得最快。同时保留安全库存、避免超卖。
承运商每天能收的件数由有限的 stops 和 truck 体积决定。你的量一旦超过它,承运商不会安静地失败,而是漏收、误点、dock 越堆越高。所以预案里第一个数字不是费率,而是合同里每天的揽收上限,曲线和上限之间的缺口由备承运商和溢出路由吸收。
一次性到港是单日尖峰,滚动放行是多日斜坡。斜坡对 dock 和承运商都更友好,但前提是你每天按新确认的放行批次重算主备承运商拆分和 pickup 预订,而不是假设扣货会一次性放完。放行前先把相邻 SKU 暂存贴标,单证一到接收只是走形式。
案例里约 $8,000 的预防支出(预批备承运商、待命人力协议、报关行每日沟通闭环)避免了约 $50,000 的洪峰成本:现货溢价、当天加班、滞箱费和客户补偿。峰值是可预测的,可预测性是可以购买的。每个成本桶对应不同的预防杠杆,所以洪峰账要按桶记,而不只是记一个总数。
